Начались пусконаладочные работы по подготовке к подаче напряжения в энергосистемы Салехарда путём подключения к подстанциям «Центральная» и «Северное сияние».
Процесс будет длиться 24 дня. По словам директора АО «РСК Ямала» Андрея Петрова, в течение этого времени планируется подать напряжение на город от сетей РСК «Тюменьэнерго».
– В связи с проводимыми работами будут кратковременные ночные отключения электроэнергии в разных районах города. Начали с центра, Комбината, района старого города, далее по плану, – говорит Андрей Петров.
В соответствии с графиком 26 августа с 00:00 до 02:00 будет отключён р-н второго отделения (ул. Игарская, ул. Шалгина, ул. Лазо, мкрн Теремки, ул. Обдорская, ул. Железнодорожная, ул. 1, 2, 3-я Береговая, территория «Удачи-1», мкрн Брусничный, мкрн Юбилейный и т.д.). 28 августа с 00:00 до 02:00 – ул. Республики (р-н второй школы, мкрн Теремки).

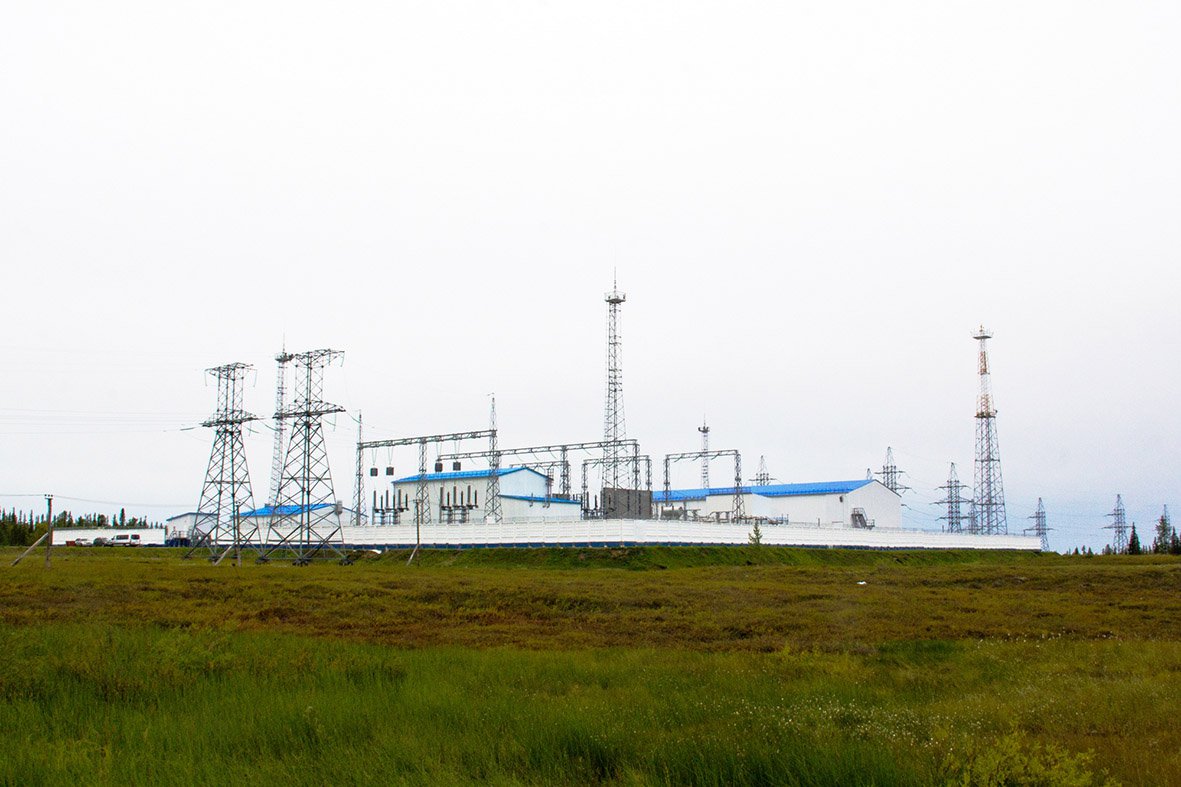

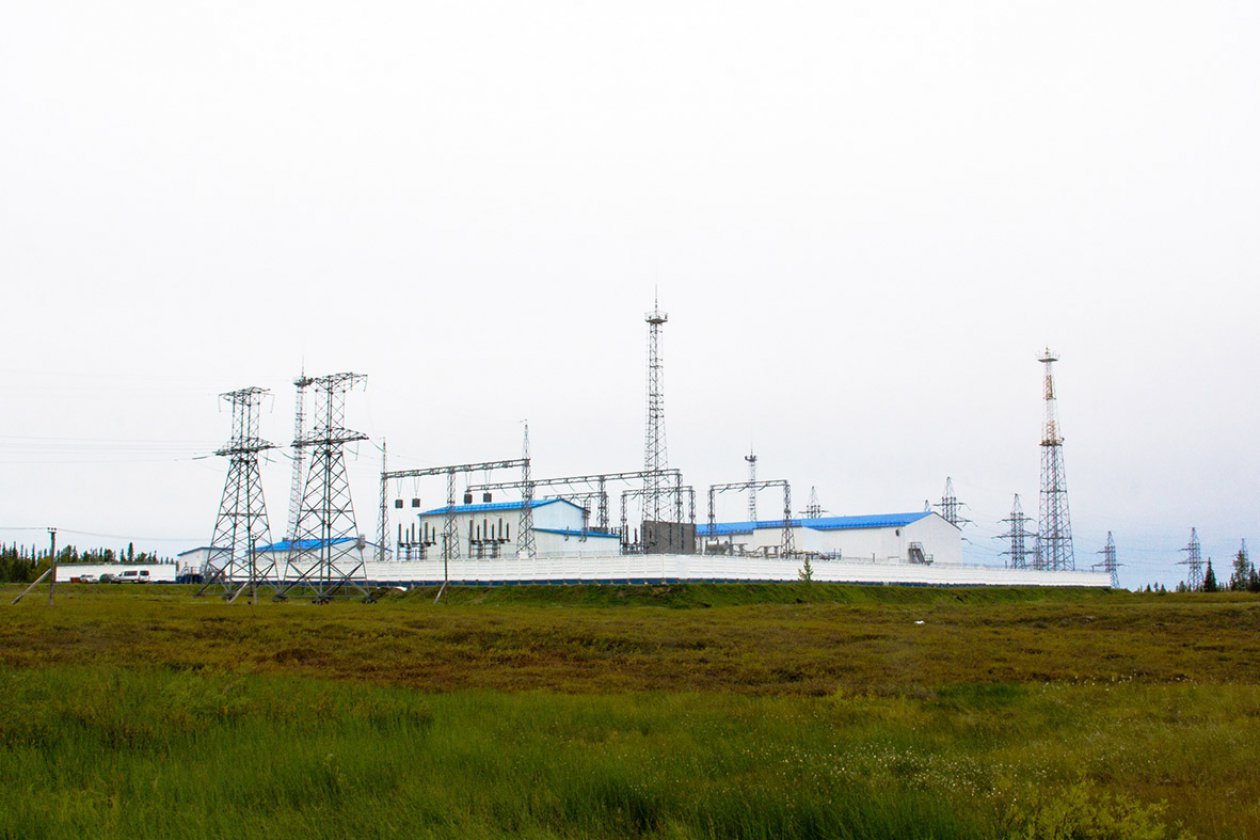

В комплекс электросетевых объектов АО «Тюменьэнерго», построенных для присоединения Салехардского энергоузла к Единой национальной энергосистеме, входят две одноцепные воздушные линии 220 кВ «Надым – Салехард» протяжённостью в целом около 720 км, подстанция 220/110 кВ «Салехард» мощностью 250 МВА, а также подстанции 110 кВ «Полярник» и «Северное сияние» мощностью по 80 МВА каждая с питающими линиями электропередачи. Подготовка к строительству энергетической инфраструктуры для обеспечения надёжности электроснабжения Салехарда и Приуральского района ЯНАО началась в 2008 году.
